Коротко
Что важно запомнить
- Поголовье разделяют по видам, возрастным и технологическим группам, а не задают одной общей цифрой.
- Генплан строят по потокам животных, кормов, продукции, персонала, транспорта и побочных продуктов.
- Микроклимат рассчитывают по животным, влаге, газам, климату и режиму содержания.
- Полы, стоки и навозоудаление образуют одну технологическую систему с хранением и использованием.
- Расширение должно сохранять санитарную и производственную логику действующего комплекса.
Опишите производственную модель и поголовье
Общая формулировка «ферма на несколько сотен голов» не определяет здание. Нужны вид животных, возрастные и производственные группы, технология содержания, длительность циклов, движение между группами и целевая продукция.
Матрица поголовья
| Параметр | Что указать |
|---|---|
| Вид и направление | Молочное, мясное, племенное или другое |
| Группы | Возраст, физиологическое состояние, назначение |
| Стартовое поголовье | Для первой очереди |
| Расчётное поголовье | Для штатной эксплуатации |
| Перспектива | Для сетей и генплана |
| Система содержания | Принятая технология и оборудование |
| Производственный цикл | Перемещения и длительность этапов |
Для животноводческого комплекса дополнительно описывают связь корпусов, вспомогательных сооружений и внешней логистики. Отдельный коровник или корпус кроличьей фермы может быть частью такой системы, но его задание всё равно зависит от технологии хозяйства.
Если функциональная схема предполагает единый крупнопролётный корпус, требования к микроклимату, кормлению и уборке переводят в конструктив ангара для животных и скота до выбора каркаса и ограждений.
Сначала определяют процессы и группы животных. Площадь и число корпусов появляются после технологической компоновки.
Если оборудование или система содержания выбираются между вариантами, их сравнивают по площади, ресурсам, персоналу, микроклимату и дальнейшему расширению. Не следует фиксировать каркас до выбора процесса.

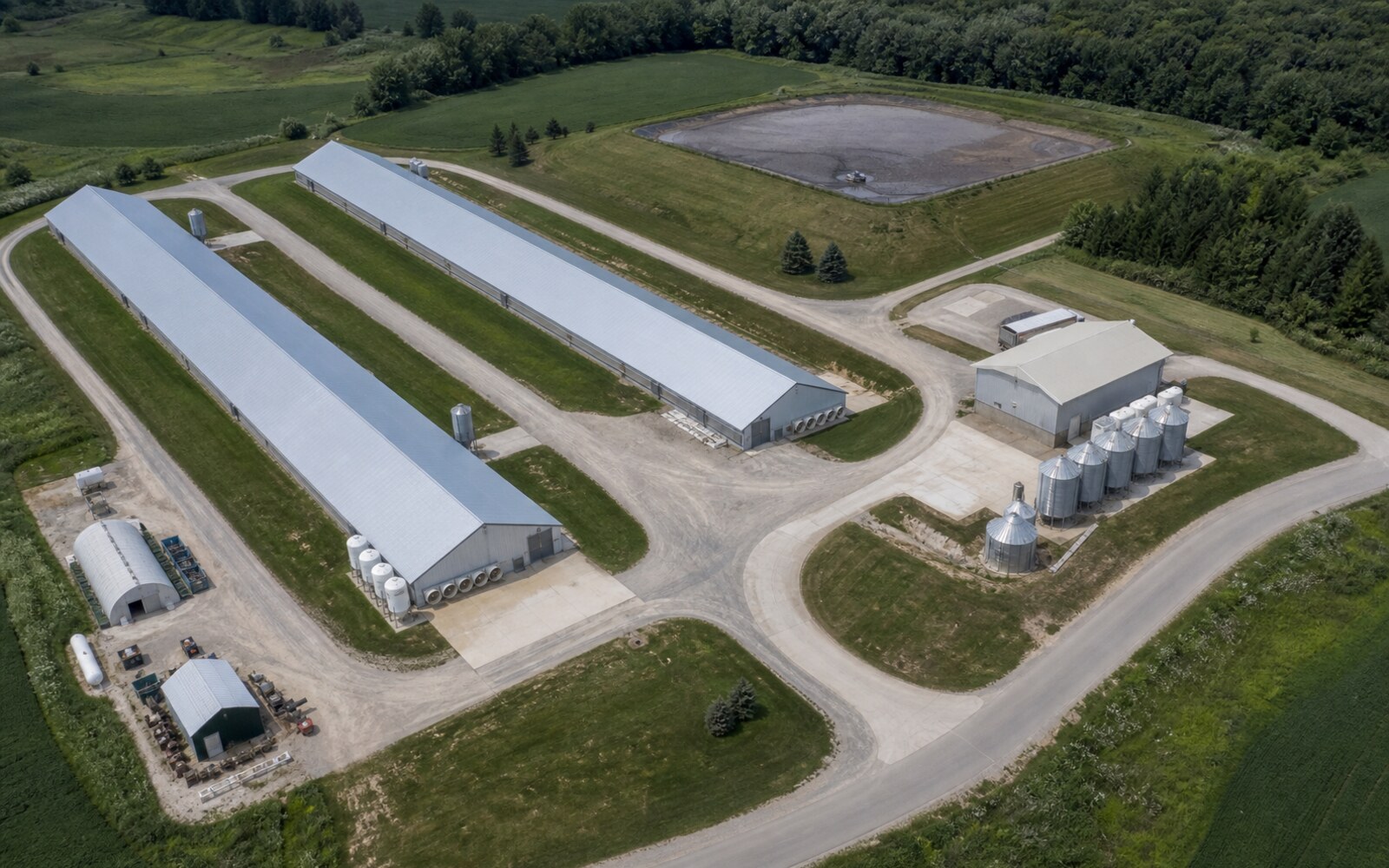

Проверьте площадку и генплан
Генплан животноводческого предприятия связывает здания, выгулы, кормовые зоны, ветеринарные объекты, дороги, сети и систему обращения с побочными продуктами. На ранней стадии собирают геологию, рельеф, направление ветров, водный режим, доступ к дорогам и энергоресурсам.
Потоки на территории
- поступление животных;
- перемещение между группами;
- корма и подстилка;
- готовая продукция;
- ветеринарный транспорт;
- персонал и посетители;
- навоз, помёт и стоки;
- отходы и павшие животные по установленным правилам;
- пожарный и аварийный доступ.
Потоки разделяют с учётом ветеринарно-санитарной логики. Конкретные расстояния и режимы определяют действующие требования и технология; универсальная схема из другого хозяйства не заменяет проект.
Рельеф влияет на водоотвод и транспортирование стоков, а грунты — на фундаменты и сооружения хранения. Недостаток электрической мощности или воды может изменить размер первой очереди.
Для общей категории сельскохозяйственных зданий характерна сильная зависимость от продукта и биологических процессов. Поэтому участок оценивают вместе с технологом и ветеринарными специалистами, а не только по строительной доступности.
Составьте технологическую схему комплекса
Технологическая схема показывает, где находятся группы животных и как выполняются ежедневные операции. Для каждого процесса задают частоту, оборудование, персонал и транспорт.
Основные процессы
- Приём и карантин по принятой технологии.
- Размещение по группам.
- Кормление и поение.
- Перемещение на технологические операции.
- Получение и первичная обработка продукции.
- Уборка и обращение с навозом или помётом.
- Ветеринарные и санитарные мероприятия.
- Перегруппировка и выбытие.
Схему проверяют по пиковому часу: одновременно могут двигаться кормораздатчик, персонал и животные. Узкий проход или ворота способны ограничить весь процесс.
Для свинофермы и птицефермы состав групп, оборудование и санитарный режим различаются. Их нельзя проектировать как изменённый по ширине коровник.
На схеме отмечают чистые и загрязнённые направления, мойку оборудования, временное хранение расходных материалов и доступ ремонта. После согласования процесса определяют состав зданий и помещений.
Сформируйте помещения вокруг оборудования и обслуживания
Для каждой зоны задают оборудование, рабочий габарит, проходы, очистку, ремонт и замену. Важна не только площадь места животного, но и весь цикл обслуживания.
Карточка зоны
- технологическая группа и вместимость;
- система содержания;
- кормление и поение;
- ограждения и ворота;
- перемещение животных;
- работа персонала;
- уборка и дезинфекция;
- инженерные подключения;
- ремонтный доступ;
- аварийный сценарий.
Отдельно считают кормовые, складские, ветеринарные, бытовые и технические помещения. Расходные материалы не должны занимать эвакуационные пути, а техническое оборудование — быть недоступным для обслуживания.
Габариты проходов и оборудования подтверждают технологические поставщики и применимые нормы. Нельзя публиковать одну универсальную ширину для всех систем содержания.
Каркас и шаг колонн выбирают после компоновки. Колонна не должна конфликтовать с кормораздатчиком, секцией оборудования или навозным каналом. Если поставщик меняется, обновляют карточку зоны и проверяют все связанные разделы.
Монтажный путь крупного оборудования планируют заранее: через ворота, до закрытия контура или через разборный участок. Это снижает риск разрушения готовых ограждений при замене.
Задайте микроклимат как технологический режим
Животные выделяют тепло, влагу и газы, а подстилка, корм и навоз влияют на воздух. Микроклимат нельзя свести к утеплению стен. Нужны расчёт воздухообмена, организация притока и удаления воздуха, защита от сквозняков и работа в разные сезоны.
Исходные данные
- вид, масса и число животных по группам;
- система содержания и подстилка;
- наружный климат;
- выделения влаги, тепла и газов;
- режим уборки;
- тепловыделения оборудования;
- допустимые параметры среды по действующим требованиям;
- аварийный режим при отказе питания.
Естественная, механическая или комбинированная вентиляция выбирается расчётом. Решение должно работать не только зимой, но и в жаркий период, при переходных температурах и изменении поголовья.
Расположение притока и вытяжки увязывают с планом животных и загрязнёнными зонами. Недостаточно назначить суммарный расход воздуха: важно его распределение без застойных участков и вредных скоростей.
Автоматика контролирует параметры и сообщает об отклонениях. Для критических систем задают резерв питания или другой безопасный сценарий. Эксплуатационный персонал получает понятные режимы управления, а не набор оборудования без алгоритма.

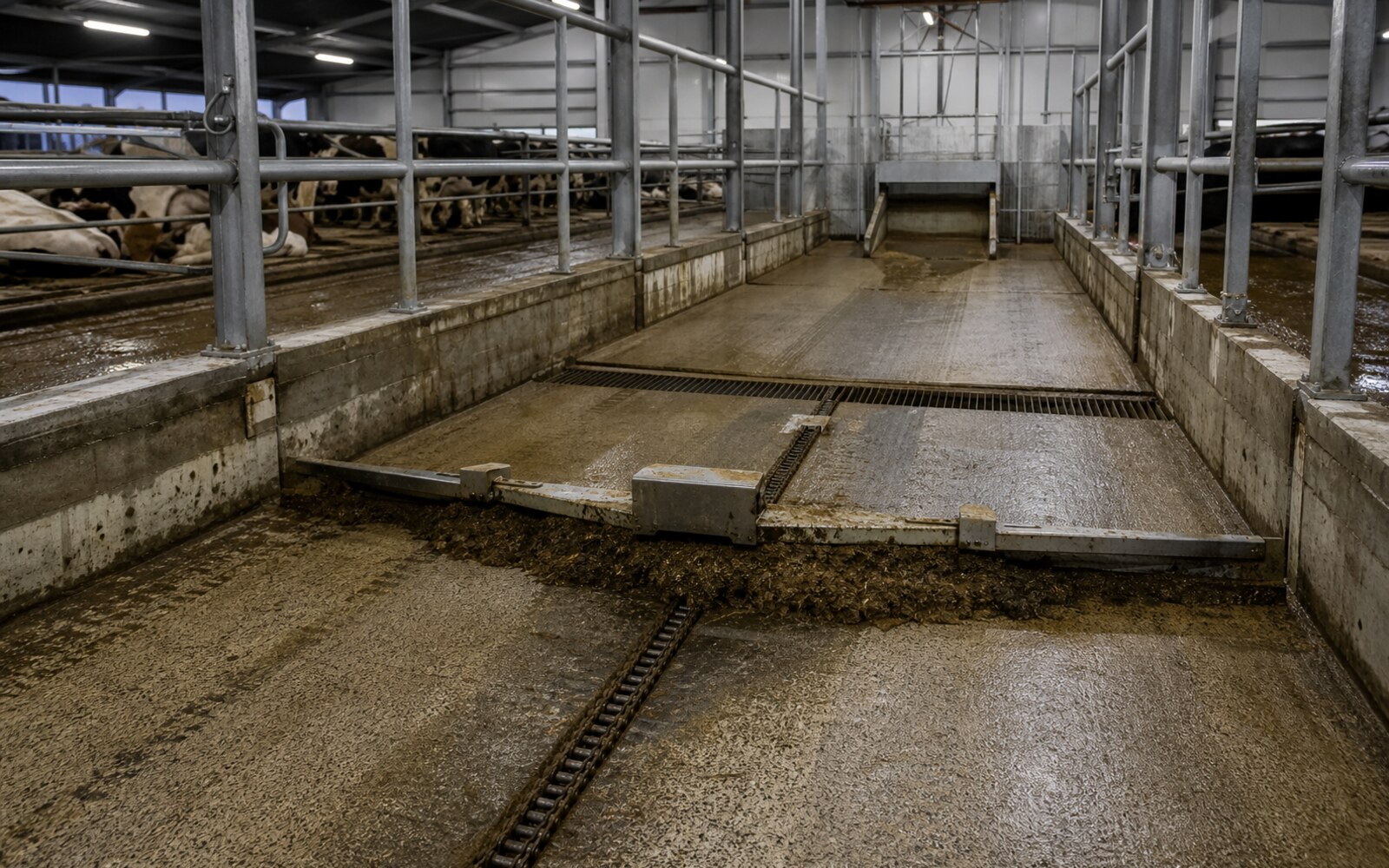

Увяжите полы, воду, стоки и навозоудаление
Пол воспринимает животных, оборудование и транспорт, обеспечивает сцепление, уборку и движение жидкостей. Его конструкция связана с каналами, приямками и системой удаления навоза или помёта.
Технологическая цепочка побочных продуктов
- Образование в помещении.
- Сбор и удаление.
- Внутриплощадочное транспортирование.
- Разделение или подготовка, если предусмотрены.
- Хранение.
- Использование или передача по принятой схеме.
Если рассчитать только удаление из корпуса, проблема переносится на территорию. Для всей цепочки нужны объёмы, свойства, сезонность, климат, площадки и техника.
Водопотребление включает поение, мойку и технологические операции. Стоки разделяют по составу, если этого требует система. Поверхностный сток с территории также не должен бесконтрольно смешиваться с технологическим.
Материал пола выбирают по стойкости, санитарной обработке и безопасности животных. Уклоны и шероховатость назначают проектом, а не универсальной рекомендацией из рекламного материала.
Актуальные рекомендации по системам удаления и подготовки навоза и помёта содержатся в РД-АПК 1.10.15.02-17 в редакции 2024 года; они рассматривают полный путь от удаления до хранения и использования.
Рассчитайте корма, продукцию и инженерные ресурсы
Кормовая логистика определяет часть генплана и ежедневного транспорта. Для каждого рациона задают объём, период хранения, способ приготовления и подачи, защиту от влаги и загрязнения.
Балансы комплекса
| Поток | Что рассчитывают |
|---|---|
| Корма | Суточный расход, запас, доставка, приготовление |
| Вода | Поение, мойка, технология и пожарные нужды |
| Электроэнергия | Оборудование, вентиляция, освещение, резерв |
| Тепло | Технологические и бытовые зоны |
| Продукция | Сбор, первичная обработка, хранение, отгрузка |
| Побочные продукты | Образование, хранение и использование |
Склад кормов размещают по удобству доставки и санитарной логике. Если хозяйство включает зернохранилище, его вентиляция, загрузка и пожарные решения проектируются отдельно от корпуса животных.
Получение продукции — самостоятельный поток. Для молочного, мясного или другого направления состав помещений и требования различаются. Поставщик технологического оборудования предоставляет ресурсы и режимы.
Инженерные сети рассчитывают по одновременности и аварийному сценарию. Отказ воды или вентиляции может иметь быстрые последствия, поэтому допустимое время восстановления задаёт технолог.
Резерв мощности должен соответствовать плану поголовья и новой очереди, а не быть случайным процентом.
Спланируйте очереди и работу действующего хозяйства
Комплекс часто развивается поэтапно. Первая очередь должна быть технологически завершённой: животные, корма, продукция, навоз, персонал и инженерия не могут ожидать будущего корпуса.
Для следующей очереди резервируют
- участок и санитарно обоснованное положение;
- дороги и разделение потоков;
- источники ресурсов;
- сооружения хранения и обработки;
- подключение без длительной остановки;
- возможность расширения кормовой и продуктовой логистики;
- ветеринарный и аварийный сценарий.
Строительство рядом с действующими животными создаёт шум, пыль, транспорт и риски заноса загрязнений. План организации работ согласуют с эксплуатацией и ветеринарными специалистами. Временные дороги не должны пересекать критические потоки.
После ввода нужны регламенты осмотра ограждений, вентиляции, оборудования, полов и систем удаления. Доступ к ремонту закладывают в планировку.
Сценарий изменения системы содержания оценивают отдельно: он может потребовать другой сетки оборудования, микроклимата и навозоудаления. Конструктивная гибкость полезна только тогда, когда инженерные системы также допускают изменение.
Соберите задание и нормативную матрицу
Итоговое задание объединяет технологию, поголовье, оборудование, генплан, балансы и этапность. Каждая исходная таблица имеет ответственное лицо и версию.
Комплект для старта
- Производственная модель и группы животных.
- Технологические карты операций.
- Паспорта оборудования.
- Схемы всех потоков.
- Требования к микроклимату.
- Балансы кормов, воды, энергии и продукции.
- Система навозоудаления и хранения.
- Данные участка и сетей.
- Первая и перспективная очереди.
- Критерии безопасной эксплуатации.
Профильной строительной опорой служит действующий СП 106.13330.2012 «Животноводческие, птицеводческие и звероводческие здания и помещения» с актуальными изменениями. Системы удаления и подготовки побочных продуктов сверяют с РД-АПК 1.10.15.02-17 в редакции 01.11.2024.
Полный перечень обязательных требований зависит от вида животных, продукции, площадки и технологии. Проектная команда должна проверить актуальность документов на дату разработки, а не воспроизводить старые решения по памяти.
Проведите совместную проверку технологии
Перед фиксацией планировки соберите технолога, ветеринарного специалиста, эксплуатацию, поставщиков оборудования и проектировщиков. На одном плане пройдите полный цикл: поступление животных, кормление, получение продукции, уборку, ремонт и аварийные действия.
Вопросы контрольной сессии
- каждая ли группа имеет понятный маршрут;
- может ли кормовая техника работать без опасных пересечений;
- доступны ли поилки, вентиляция и ограждения для ремонта;
- куда перемещают животных при отказе оборудования;
- где хранится инвентарь для уборки;
- как удаляются навоз, помёт и стоки;
- может ли ветеринарный транспорт подъехать отдельно;
- не нарушит ли новая очередь действующие потоки;
- достаточно ли ресурсов для пикового режима.
Замечания проверяют по всей системе. Перенос ворот может изменить кормовой маршрут, вентиляцию, конструктив и противопожарное решение. Увеличение поголовья затрагивает не только корпус, но и воду, хранение кормов, навозохранилище и дороги.
После встречи выпускают согласованную схему и реестр исходных данных. Предварительные параметры оборудования отмечают явно и назначают срок подтверждения. Это не позволяет случайно принять рекламный габарит за проектное значение.
Повторную проверку проводят после выбора поставщиков и перед рабочей документацией. Такой порядок снижает риск, что построенный корпус формально вместит оборудование, но окажется неудобным для ежедневной биологической и производственной технологии.
